镁固龙建筑薄壁内模箱概述和施工工艺

           Mai GOOD 建筑薄壁内模箱施工工艺
  • 产品概述
   1.Mai GOOD 建筑薄壁内模箱是以氧化镁与氯化镁为主要原料,以中碱玻纤布为增强制成板材后拼装而成的一种防火、防蛀、抗冻、防水,高强,无辐射,质量好,品种多的新型环保产品,是国家建设部推荐之一的产品。
   2. Mai GOOD 建筑薄壁内模箱比传统的内模具有韧性好,箱壁厚度均匀,外观整齐,美观,施工快捷等优点,是节能、环保型混凝土空心内模之首选产品。
   3.Mai GOOD 建筑薄壁内模箱选用的板材选用国内行业标准JC688-2006标准D级产品,根据客户的要求拼装而成的产品。
   4.Mai GOOD 建筑薄壁内模箱是根据客户的要求用专用粘结剂和铆钉拼结而成,是客户用的放心,安装快捷的内模箱。

  • 组装保证
   1.由于Mai GOOD 建筑薄壁内模箱的特殊性,箱体占有空间太大,运输不方便。由Mai GOOD工厂按客户给定的尺寸要求将误差严格控制在要求之内,将加强条、箱板用专用粘结剂及铆钉粘结好,检验合格,然后打包运到施工现场。
   2.为了便于拼箱和总包单位施工方便,请总包方提供一块方便操作的场地。
   3.现场拼装的Mai GOOD 建筑薄壁内模箱拼装好后,必须按型号、规格码放整齐。码放场地必须平整,无异物。码放好的箱体贴上标签。
   4.码放高度不宜太高,应标上禁攀标记,以免滑到伤人和箱体损坏。
   5.箱块装卸不得用捆绑的方式,以免板材被挤压而造成损坏。
   6.由总包方提供工程进度表,提前通知Mai GOOD,便于我们提前进入现场,做好协调工作,不影响总包方的工程进度。
   7.Mai GOOD 建筑薄壁内模箱拼装由专业人员拼装,每个工地由Mai GOOD 公司派专人到现场管理。

  • 现场拼箱
   A.拼箱与堆放
     1.选择适合的场地,将内模箱板堆好。型号和规格分清标明。
     2.拼箱时认真、负责,做出合格、优质的Mai GOOD 建筑薄壁内模箱。
     3.成品堆放地必须干净、平整,场地不得有异物。
     4.同一型号的必须堆放一处,码高不得超过6层,需有木块等材料限位,以免滑落伤人或箱体损坏,堆好的内模箱不得攀爬。
     5.码好的成品Mai GOOD 建筑薄壁内模箱贴上禁爬标识。
     6.拼好的Mai GOOD 建筑薄壁内模箱在吊运过程中,必须用吊箱、吊笼或者宽的吊重带,在吊箱或吊笼内的高度不应超过1.5m。严禁用细钢丝与细绳捆绑或吊运。
     7.吊到安装现场的内模箱不宜二次堆放,以免跌落伤人,应直接摆放。
     8.在下面起吊时,码堆上的内模箱必须从上一层层拿下,不得从中间抽拿。

  • 质量要求
  • Mai GOOD 建筑薄壁内模箱材料质量要求
   1.自然吸水率(对混凝土)<13%  30h。
   2.箱体误差:长度,高度,宽度 ±10mm。
   3.所用材料:行业标准JC688-2006   D级板材。
B、质量保证措施
   1.加强施工人员的质量意识教育,牢固树立百年大计、质量第一的思想,严格执行Mai GOOD 建筑薄壁内模箱的质量验收标准,做好各工种的协调配合工作。切实做好对Mai GOOD 建筑薄壁内模箱的保护工作。
  2.严格执行Mai GOOD 建筑薄壁内模箱的吊装,安装规程,有专人监督和提醒施工人员,不得野蛮操作,不得在箱体上堆放超重物品,不得随意踩踏、踢撞Mai GOOD 建筑薄壁内模箱,保证箱体在完工时的完好程度。
  3.混凝土的配制必须严格按要求操作,振动浆体时要细心,保证混凝土浇注到位,不留死角和浆体中有气泡存在。
  4.混凝土浇注前必须检查钢丝等对Mai GOOD 建筑薄壁内模箱的牢固程度,浇注中出现上浮现象必须及时处理,不留后遗症。
  5.混凝土脱模时,必须等到混凝土凝结到位方可脱模。

五、施工程序
施工程序

  • Mai GOOD 建筑薄壁内模箱的安装与混凝土的浇注
   A.Mai GOOD 建筑薄壁内模箱的安装
     1.楼板底层钢筋网和梁钢筋肋绑扎好后,用卷尺复核下内模箱的空间尺寸,与图纸相符即可,不同的及时校正。
     2.放置Mai GOOD 建筑薄壁内模箱时,必须及时将预留的钢丝从箱孔中穿出,校正位置后固定好。
     3.安装过程中,如果与预埋的水电管线有冲突时,适当地调整下内模箱型号或规格。
     4.安装好的Mai GOOD 建筑薄壁内模箱禁止在上踩踏,不得将重型物件放在箱体上,在高出内模箱的梁肋上放一些踏板以供行走方便。
     5.在适当的距离内,用电焊将梁与底面钢筋网烧结一下,增加网结构的牢度。
     6.铺设上面钢筋网。
     7.最后再对Mai GOOD 建筑薄壁内模箱的尺寸间距核实一下,不得有误。
     8.施工中有好的意见和建议或要调整的请及时沟通协商,宝贵经验和建议提供我方,以便改进。

   B.混凝土的浇注
     1.现浇混凝土塌落度要求由总包方自定。
     2.混凝土下料时不宜过快过多,需均匀,避免对Mai GOOD 建筑薄壁内模箱直接冲料而造成内模箱移位。
     3.Mai GOOD 建筑薄壁内模箱上的混凝土超厚时,应做两次浇注,第二次浇注时不得超过混凝土的初凝期。
     4.对水泥浆振动时,应沿箱体边梁肋方向进行,不得对内模箱直接振动。
     5.浇注过程中,发现内模箱有损坏的,可以用比损坏部位大2~4㎝的防火板直接贴补受损处。
     6.发现箱体有上浮现象,应用钢筋及时加固等补救措施,稳定后再浇注。
     7.最后对混凝土注实,找平。

  • 其他
1.Mai GOOD 建筑薄壁内模箱的质保书随产品一起发送。
2.验收过程中需双方人员在场。
3.Mai GOOD 建筑薄壁内模箱的堆放、起吊、安装必须严格按照要求进行操作。
4.对Mai GOOD 建筑薄壁内模箱部分地方损裂或损坏的位置,可以用同规格的防火板(补贴的防火板必须比损坏的部分大2~4㎝)用气钉抢补贴。
5.对安装的Mai GOOD 建筑薄壁内模箱必须牢固,间隙尺寸必须按施工图进行,需调整的地方一定要经过设计和监理部门审核批准,并记录在案,备档留存。
6.混凝土没有完全凝结以前,不得在Mai GOOD 建筑薄壁内模箱上随意跑动,找平时用长宽型木板铺在上面。
7.混凝土没有完全凝结好,对混凝土外模块严禁脱模。
8.希望与贵公司合作愉快,快捷、按时完美地完成此项工程。

附:安装Mai GOOD 建筑薄壁内模箱施工程序简易图片。

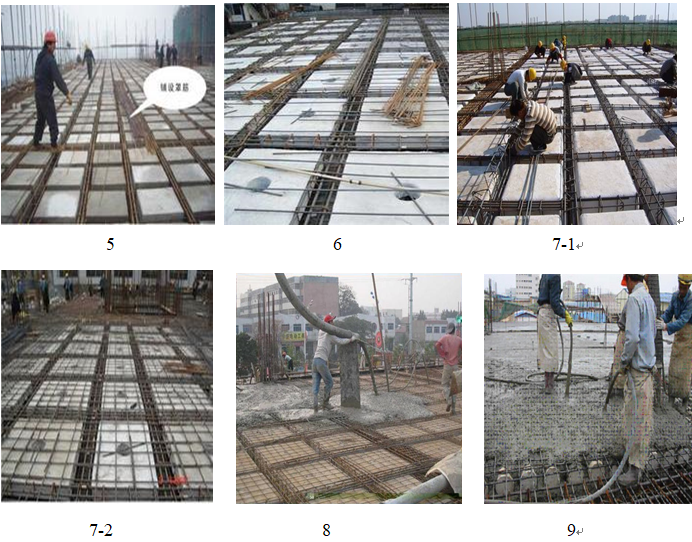

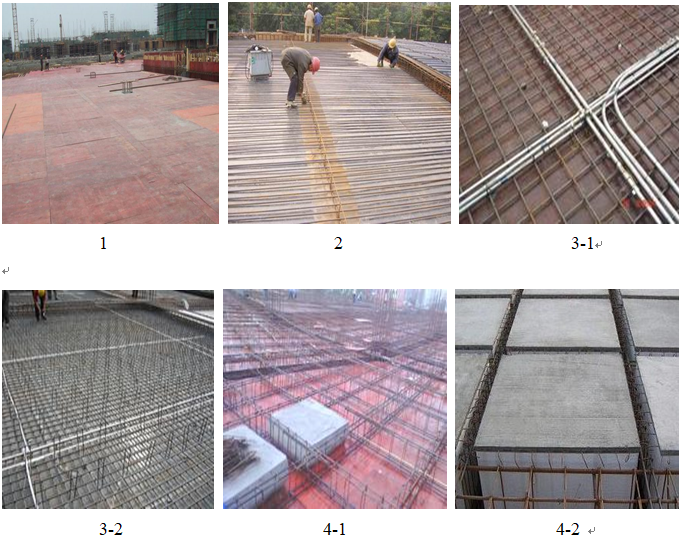

 安装流程1
安装流程2
